Tidig leverantörsinvolvering – ESI

Inom många grenar av den tillverkande industrin så blir produktlivs-cyklerna bara kortare och kortare. Detta har satt press på att snabba upp produktutvecklingsarbetet. Istället för att vi köper en färdig och genomtänkt produkt så ska vi kontraktera en produktutvecklings-partner. Kanske känns ruggigt om man mest arbetat med standardiserade hyllvaror, men det är hit man kommer om man vill arbeta med strategiskt inköp. Att involvera leverantören redan tidigt i produktutvecklingsarbetet är en av de mest delikata arbetsuppgifterna för en strategisk inköpare.

Redan på 1990-talet blev det i ropet att tala om tidig leverantörsinvolvering. Entusiasterna framhåller en rad fördelar, exempelvis:

  • sänkta kostnader för nya modeller
  • förbättrad kvalitet
  • snabbare utveckling
  • kortare tid till marknadslansering
  • bättre kommunkation
  • färre iterationer för omdesign

Kungen inom tidig leverantörsinvolvering är Shad Dowlatshahi som under 90-talet publicerade en rad artiklar på detta tema.1998 publicerade han en artikel som ger ett ramverk för att bygga upp den här typen av utvecklingsarbete. Grundmodellen ser ut på följande sätt:

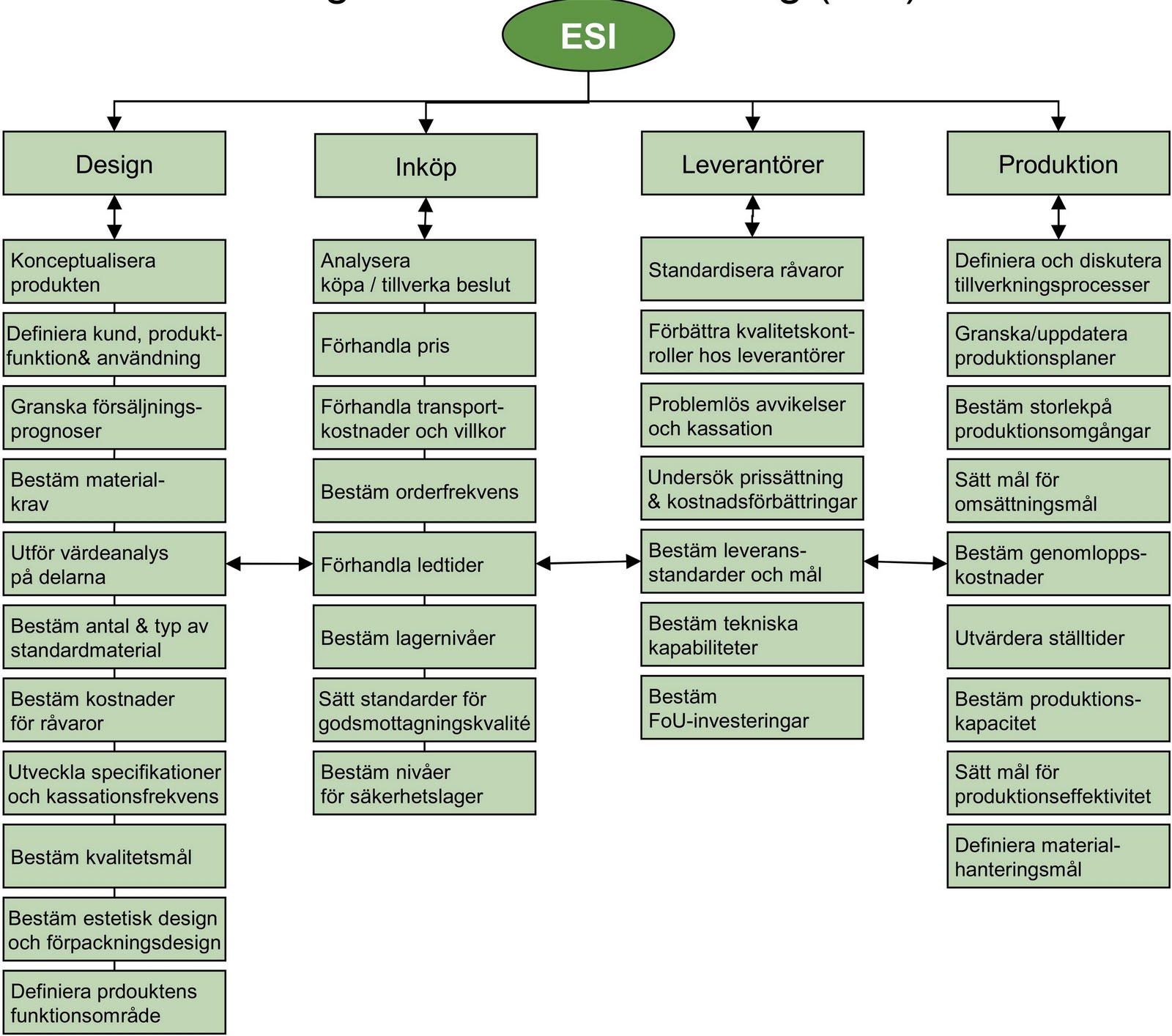

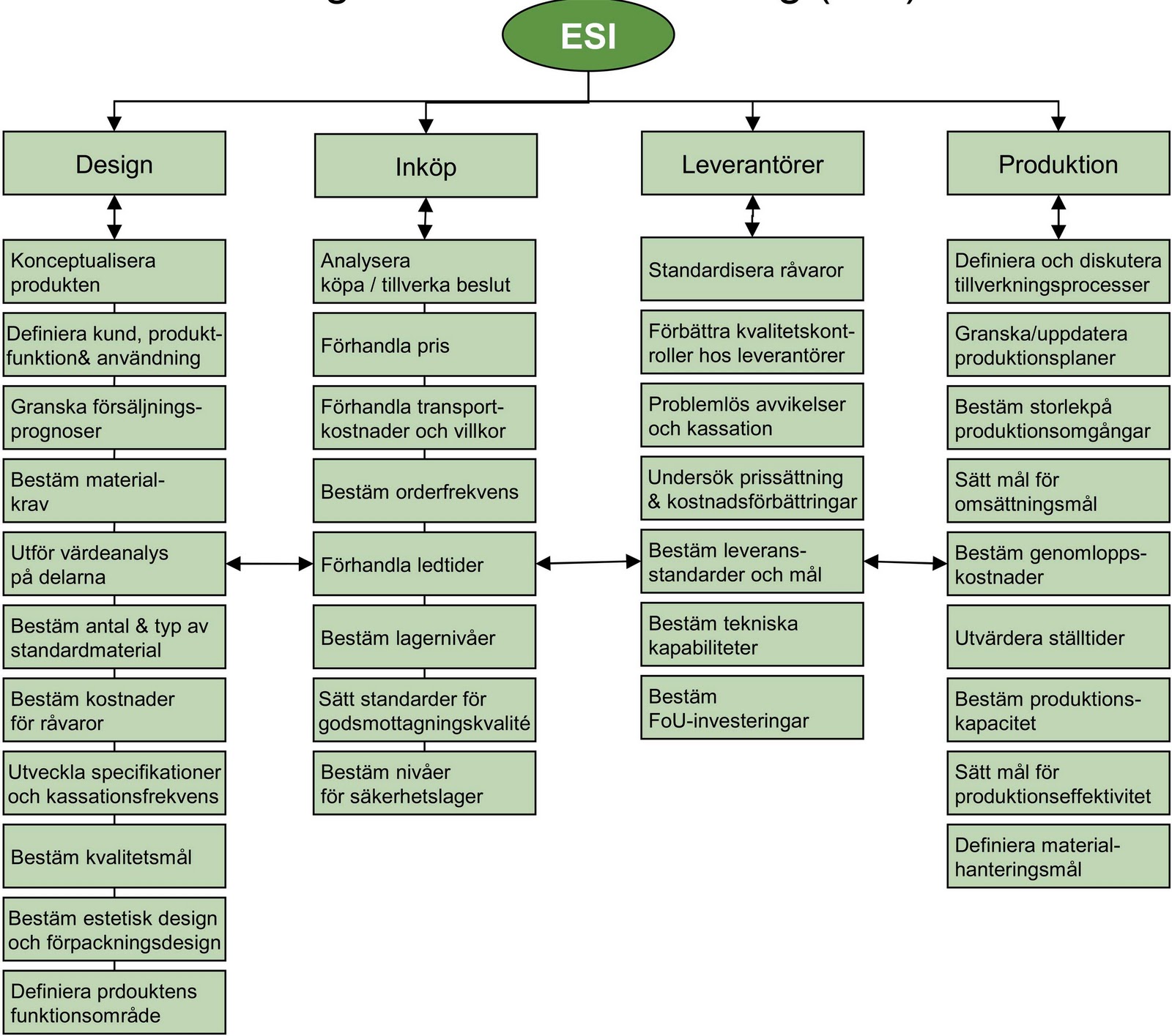

Tidig leverantörsinvolvering

Det här ramverket har sedan utvecklats av en rad andra författare. Det har också blivit populärt att kombinera med modeller för processutveckling.

När något blir på modet så hörs sällan kritiken, men letar man så finns en hel del kritik. Denna består ofta i olika projekt som misslyckats. Exempelvis har man ofta problem med förtroende mellan parterna, vilket kan göra det svårt att tillämpa öppna böcker, mätsystem mm. Motstånd mot förändringar är också en barriär som identifierats.Några tips på problemlösningar vid tidig leverantörsinvolvering kan vara:

  • Skaffa gemensamma IS/IT-system
  • Samlokalisering av leverantörer
  • Tvärfunktionella team
  • Genomarbetad process för leverantörsval
  • Avtal för Risk/Möjlighets-delning
  • Joint venture
  • Sekretessavtal
  • Vinstdelning för anställda

Man bör också fråga sig i vilka situationer man bör involvera leverantörerna i utvecklinsarbetet. Holländarna Finn Wynstra och Ten Pierick har tagit fram en enkel analysmodell, som är en klassisk kvadrantanalys. De ställer parametrarna leverantörsansvar och utvecklingsrisk mot  varandra på följande sätt:

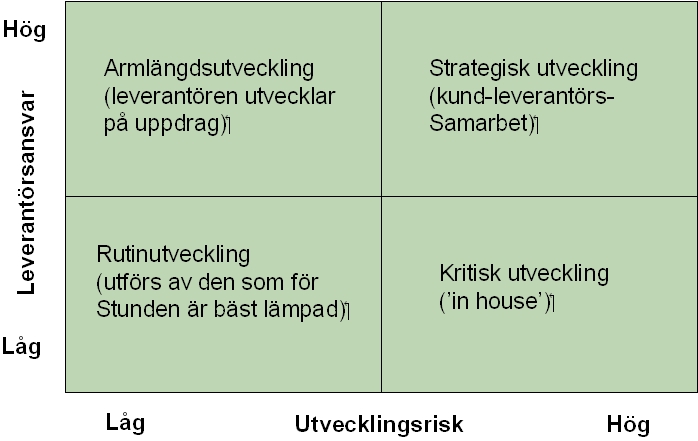

Wynstra-Pierick kvadrantanalys för ESI

Wynstra-Pierick kvadrantanalys för ESI

Material till det här inlägget
Powerpoint för ESI-ramverk
Powerpoint för Wynstras kvadrantanayls
Checklista för tidig leverantörsinvolvering

Närbild på en arm som håller i en penna och som skriver på ett papper.

Hur du väljer avtalslängd – strategi framför slentrian

| Artikel
5 minuter

Hur lång tid ska vi teckna ett avtal på, är en rätt vanlig fråga. Svaret är att det beror på. Avtalslängden är inte bara ett val ”av gammal vana”, utan det är ett strategiskt val som påverkar både relationen med leverantören och din verksamhets flexibilitet. Här ger vi dig några konkreta tankar kring vad det beror på, och en enkel checklista som hjälper dig nästa gång du tecknar ett avtal.

Så kan inköp möta utmaningen med höjda tullar

| Blogginlägg
7 minuter

Hur man än vrider eller vänder på det så har President Trumps utspel kring tullar påverkan på inköp. Och det är oavsett tullnivå. Om vi räknar konservativt kommer även de nya tullarna på 20% mot EU innebär stora utmaningar för de svenska företag som vill behålla sin konkurrenskraft på den amerikanska marknaden. I många leverantörskedjor…

Fyra personer som sitter i möte

Värdefokus i sourcingplanering ökar inköps strategiska bidrag

| Blogginlägg

Under de senaste åren har vi sett en tydlig trend inom inköp där inköpsorganisationers fokus har förändrats. Inköp har gått från att fokusera på transaktioner och kostnadseffektivitet till att alltmer betrakta inköp som en strategisk funktion med potential att bidra till utveckling och långsiktigt värde.   I sin utvecklingsmatris beskriver Van Weele de olika utvecklingsstadier som…
