Leveransförseningar

Leveransförsening är sannolikt ett av inköparens mest vanliga problem, tyvärr också ett av de tråkigaste. Ofta försöker vi finna enkla förklaringar, typ dålig leverantör eller dåligt avtal, men ändå lyckas vi kanske inte göra något åt saken. Förklaringen är att orsakerna är i flertal, de varierar och kan vara svåra att identifiera.

De flesta analyser brukar börja med att dela in orsakerna i två grupper; endogena och exogena faktorer. De endogena faktorerna är de som finns inom leveranssystemet och leveransprocessen. Exogena faktorer är externa faktorer som påverkar utifrån utan att vi själva kan göra så mycket åt dem. Bland de exogena finner man ofta naturens påverkan, politiska faktorer eller annat i samhället. Den exogena påverkan kan i viss mån mildras, men ofta gör kostnaderna att många låter bli.

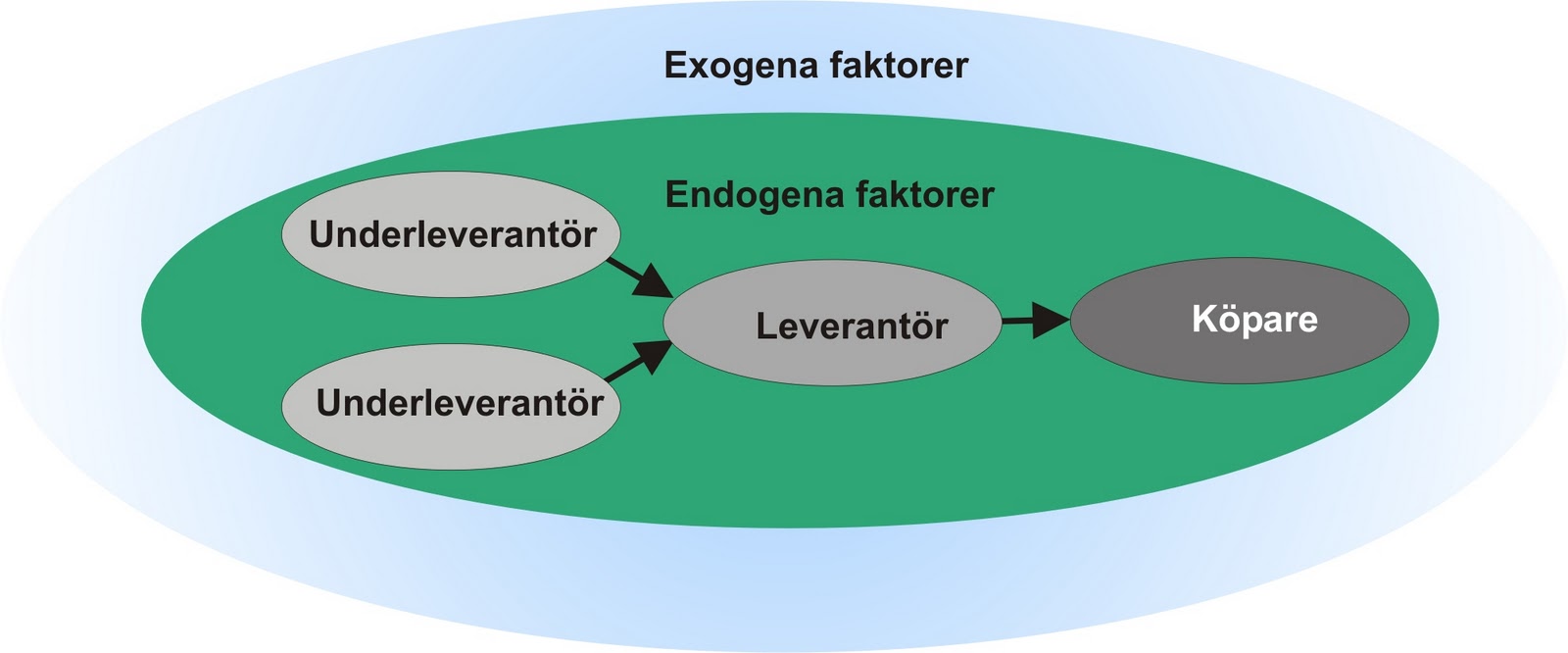

Exogena och endogena faktorer i en leveranskedja

Exogena och endogena faktorer i en leveranskedja

Inom de endogena faktorerna delar vi förstås upp orsakerna i de som köparen ansvar för och de leverantören ansvarar för. Ofta vill vi förstås gärna skylla allt på leverantören, men i många fall så är det faktisk beställarorganisationen som är boven i dramat. De vanligaste köparrelaterade orsakerna är:

  • Sen orderläggning; vi respekterar inte avtalad leveranstid
  • Missade beslutspunkter (ex. val av utförande)
  • Försenad leverans av kund tillhandhållen dokumentation
  • Försenad granskning av ritningar och dokumentation
  • Försenad leverans av material tillhandahållet av köparen
  • Försening av kundprover, besiktningar, inspektioner
  • Otydliga leveransklausuler
  • Uteblivna instruktioner för skeppning och införtullning

Tyvärr är det inte alla leverantörer som är änglar heller. Det finns en rad vanliga orsaker i leverantörsledet. Exempel:

  • Prioritering av andra kunder (nyckelkunder / tuffa kontrakt)
  • Sen uppstart av nya kundkontrakt
  • Dålig planering och koordinering
  • Dålig styrning av underleverantörer
  • Dålig kvalitetssäkring
  • Alla köparpunkterna men riktat mot underleverantörer

När vi för varje enskild order och leverantör ringat in vilka de exakta orsakerna var så kan vi börja göra något åt saken. I ett tidigare inlägg berördes leveransbevakning och det är ofta dit vi kommer. Ty även om leveransbevakningen primärt tar sikte på leverantörerna så kommer en skicklig leveransbevakare även att fånga upp de köparrelaterade orsakerna. Man kan säga att leveransbevakaren även blir beställarbevakare, dvs ordning och reda på det egna torpet innan man gnäller på andra.

Leveransbevakaren måste även mäta trenden hos olika leverantörer för att se om arbetet ger resultat. Populärt är då så kallad kapabilitetsmätning, dvs vi loggar frekvensen av rättidighet, förtidighet och försening:

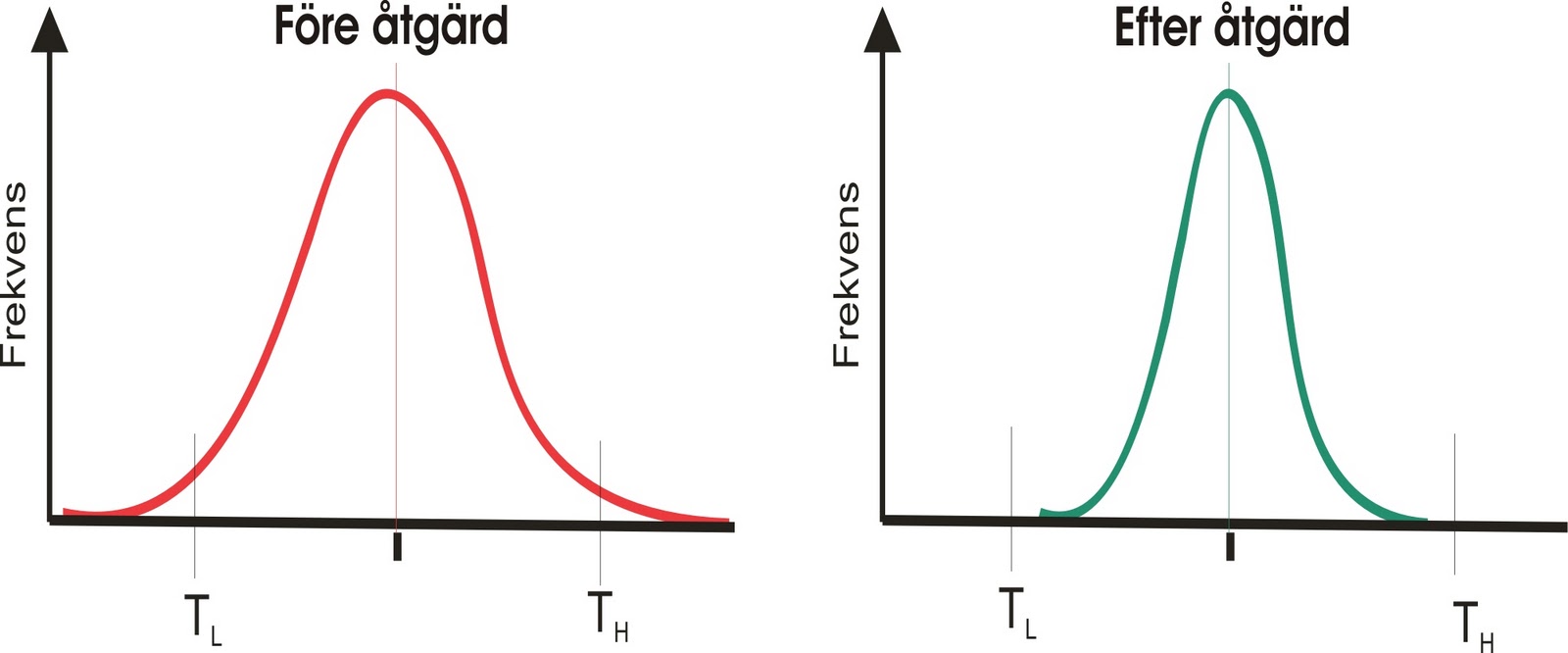

Kapabilitetsmätning, duglighetsmätning

Utav detta kan man räkna ut ett s.k. duglighetsindex, som blir inköparens främsta mätetal för rättidighet.

En man och två kvinnor sitter och arbetar vid ett bord i ett grönt konferensrum.

Professionalisering av inköp

| Blogginlägg
3 minuter

Inköp är en profession; dagens krav på kunskaps- och kompetensmässigt djup och bredd gör det svårt att hantera alla utmaningar om man enbart har det som sidouppgift. Dessutom utvecklas den nödvändiga inköpskompetensen bäst i ett sammanhang som har fokus på just inköp. Alla kan köpa – eller? I många företag och organisationer råder en allmänt…

Närbild på en man i kostym som pekar på en laptop, i bakrunden ser man en perosn i grön tröja som sitter med i mötet.

Fem skäl att välja förhandlat förfarande i offentlig upphandling

| Blogginlägg
3 minuter

Förhandlat förfarande skapar större flexibilitet, bättre avtal och i många fall lägre pris. Ändå används det förhållandevis sällan inom offentlig upphandling. Rickard Andersson, med lång erfarenhet av förfarandet, delar här fem konkreta skäl till varför det kan vara rätt väg framåt. Det är ofta möjligt att använda förhandlat förfarande vid offentlig upphandling enligt LOU. Vi…

En man sitter vid ett skrivbord.

Ny som CPO: 100 dagar av snabba vinster eller början på en förändringsresa?

| Blogginlägg
9 minuter

100-dagarsinitiativ har närmast blivit standard när en ny inköpschef (CPO) kliver på jobbet. Tanken är lockande, visa snabbt vad du går för genom att leverera omedelbara resultat. Många sådana 100-dagarsinitiativ innehåller bra inslag: definiera värdeskapande tidigt, synka med ekonomichefen (CFO) och säkra några quick wins. Men visst finns det en baksida. Genom pressen att vilja…
